杨家坪煤业:双变电投运为矿井建设蓄能

作者: 高远  司鸿玮 齐峰   发布日期: 2026年10月31日

10月29日18时26分,杨家坪煤业110千伏变电站控制室内响起一阵热烈掌声——110千伏变电站成功接入国家电网。至此,该公司110千伏、35千伏两座变电站全部正式投运,主、副、风井提升、通风、排水等一级负荷用电从此有了可靠保障。

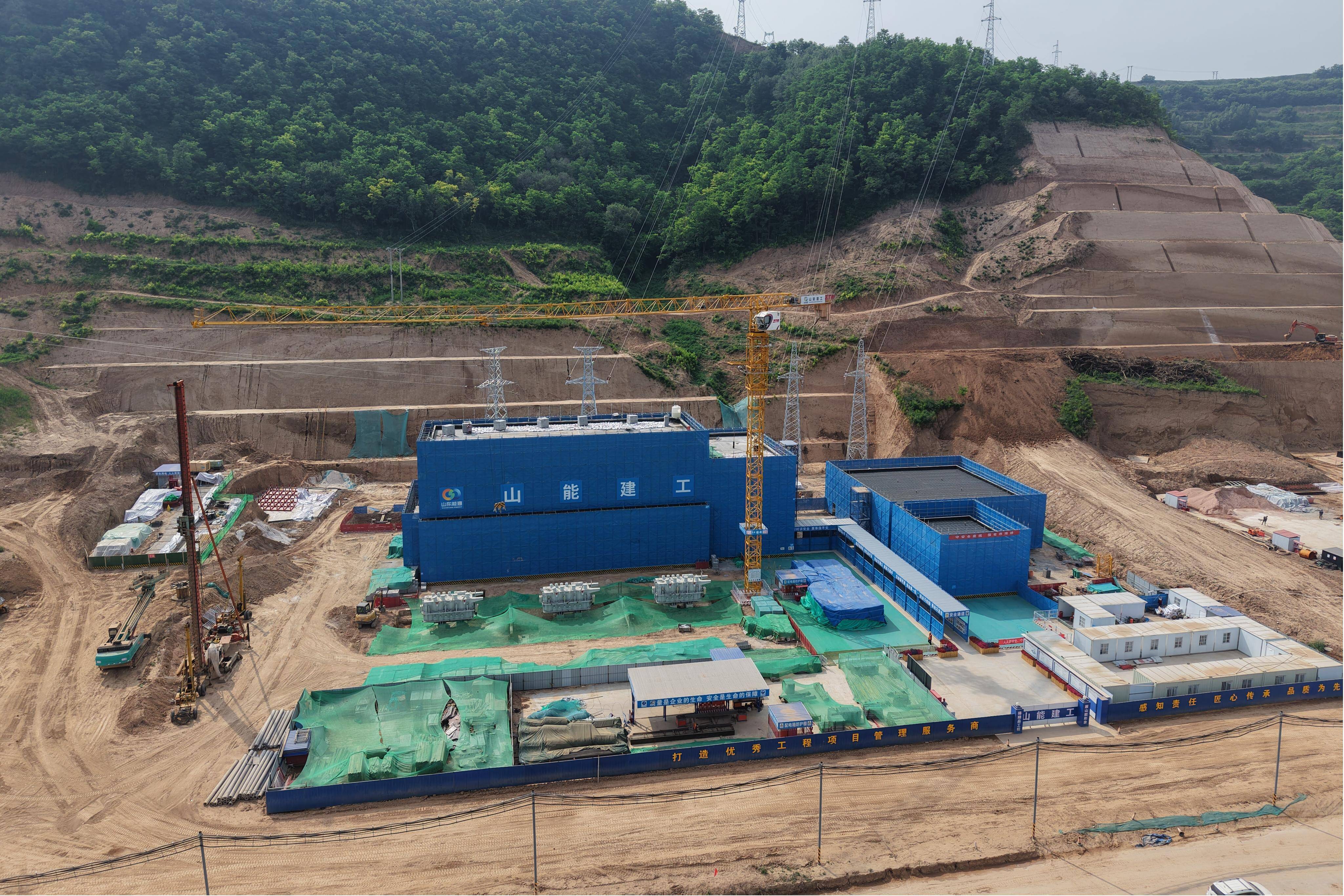

(正在建设的110千伏变电站)

电力供应是矿井建设的“咽喉”。据了解,该公司110千伏罗坪线、岭坪线双回架空线路总长14.94公里,35千伏坪杨Ⅰ、Ⅱ回线路总长8.3公里,线路沿线黄土梁峁沟壑纵横、施工条件复杂。

面对复杂地形和施工难题,该公司坚持因地制宜,在技术应用上创新使用接地扁钢水平弯头专利模具、抗裂纤维混凝土等新技术,在生态保护上尽量避让农田林地、减少临时占地,实现工程质量与生态保护“双达标”。

这份“双达标”的成绩单背后,藏着一段技术团队翻山越岭“找答案”的故事。因沿线坡陡沟深,常规开挖式基础不仅进度慢,还容易大面积扰动地表。为找到又快又稳的基础方案,该公司机电管理部技术员李博涵带着施工单位测量人员背上干粮和水壶,对70基铁塔逐基踏勘、复测,白天爬坡放线、逐点记录地质地形数据,晚上回到驻地对着图纸反复比选,最终“一基一策”敲定基础型式——平缓地段采用掏挖基础快速成型,陡峭地段采用大板基础增强稳定,既减少了土方开挖量,也为后续组塔架线抢回了宝贵工期。

从2025年8月11日进场施工,到2026年3月25日全面完工,双回线路如期贯通,与两座变电站共同构建起“双电压等级、双回路冗余”的高可靠供电架构,可充分满足矿井建设及后续生产的不间断用电需求。

(变电站验收登记)

变电站安装工程自今年6月底进场施工以来,面对工期紧、任务重、专业交叉多的实际情况,该公司迅速成立专班,统筹土建衔接、设备安装、系统调试多道工序,压茬推进。仅历时2个半月,于9月中旬全面完成所有设备安装调试,较招标计划工期提前近20天,较同地区同规模矿井同类变电站建设周期大幅压缩,跑出了矿井电力基建的“加速度”。

为抢抓施工黄金期,施工人员实行三班轮流作业、24小时连续施工,白天集中力量抢主变压器就位、高低压开关柜安装和一次接线,夜间见缝插针推进二次接线、保护校验和系统调试。

与此同时,他们每日召开现场碰头会,动态梳理交叉作业面冲突、设备到货衔接、安全监护等重点环节,确保人员轮换不停工、工序衔接不断档、质量标准不降低、安全管控不放松。

“为了顺利完成任务,我们把工期倒排到天、把任务落实到人,能交叉的工序全部交叉,三班人员接力推进,硬是把一个个不可能变成了可能。”该公司机电副总工程师司栋介绍。

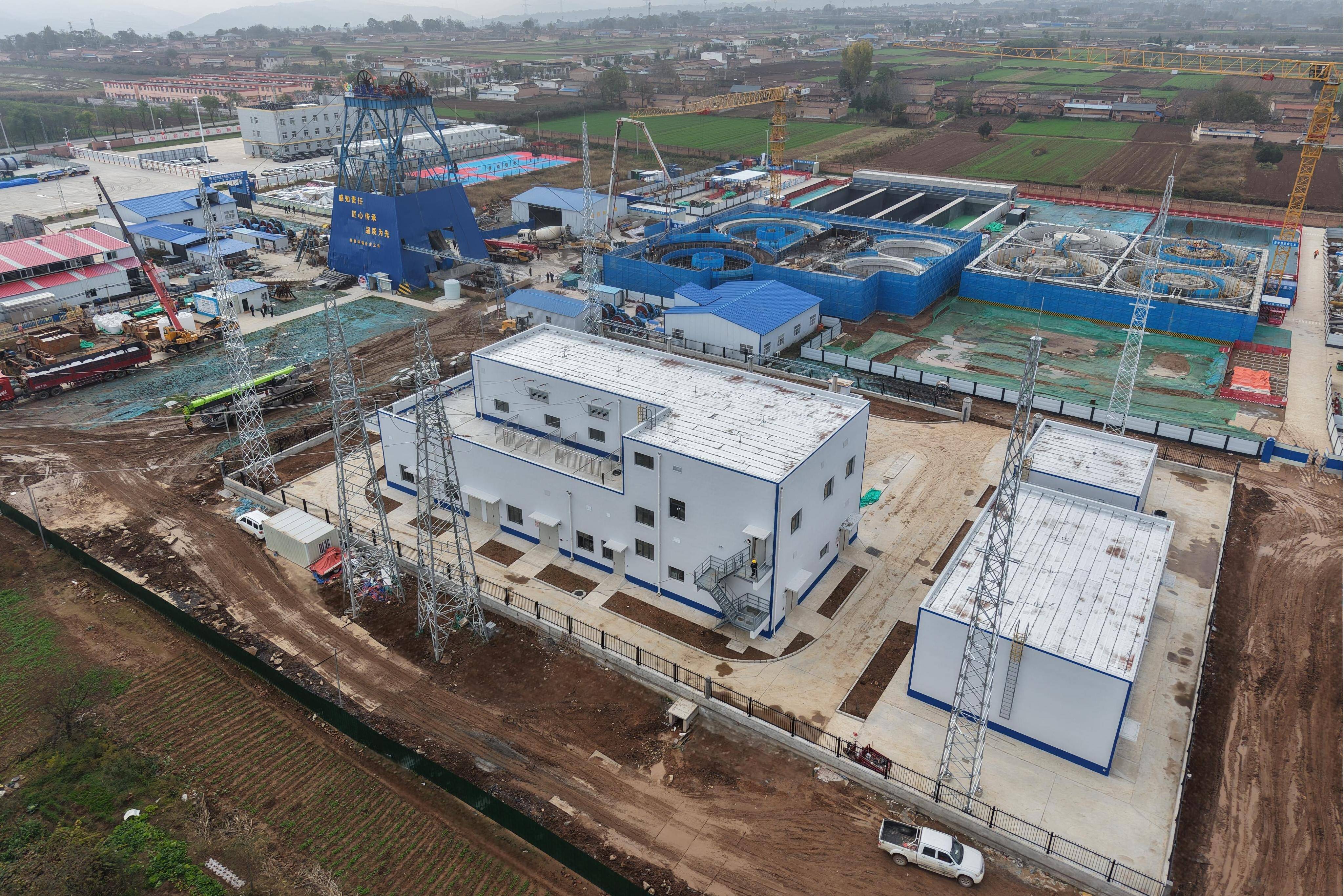

(35千伏变电站)

验收是送电前的最后一道关口。该公司安排专人倒排工期、挂图作战,仅用时1个月便完成从资料报审、现场核验到问题消缺的全流程闭环——9月29日通过咸阳供电公司初验,10月14日完成复验,首轮验收提出的问题全部按期整改清零,复验一次性达标通过。

为确保如期送电,该公司机电管理部供电管理员李云鹏全程跟进竣工资料报审、现场复验消缺复核及送电计划排批各关键节点,提前落实送电前各项准备工作,第一时间响应审批补正要求,全力压缩各环节流转周期,推动两座变电站快速具备正式送电条件。

“两座变电站正式通电后,将为矿井掘砌、提升、通风、排水等系统提供稳定可靠的电力支撑,为主、副井工程建设提速注入强劲‘电力引擎’,也为矿井后续智能化建设和安全高效生产奠定坚实基础。”该公司副总经理曹西鹤介绍。
